Две автономные модульные котельные и новый котел на котельной № 1 введут в эксплуатацию в Лесозаводске к началу отопительного сезона 2016-2017 годов. Об этом стало известно в ходе заседания краевого штаба по подготовке и прохождению отопительного сезона 2016-2017 годов в Лесозаводском, Дальнереченском городских округах и Дальнереченском муниципальном районе, сообщили РИА PrimaMedia в пресс-службе администрации Приморского края.
Открывая заседание штаба, и.о.директора департамента по жилищно-коммунальному хозяйству и топливным ресурсам Приморского края Елена Пархоменко отметила, что Лесозаводский городской округ в прошлом году не получил паспорт готовности к работе в осенне-зимний период по причине отсутствия резервного котла на основной котельной города. В связи с этим было решено провести заседание краевого штаба именно в Лесозаводске.
"Формат проведения штабов по подготовке к отопительному сезону на территориях очень полезен. Он позволяет видеть в реальности, как обстоят дела на местах, какие улучшения произошли, есть возможность решить многие вопросы в оперативном порядке", – подчеркнула Елена Пархоменко.
По словам главы администрации городского округа Андрея Суханова, в настоящее время котел завезен, идет его монтаж.
"К началу отопительного сезона оборудование будет запущено в работу", – сообщил он.
Эту информацию подтвердил и главный инженер КГУП "Примтеплоэнерго" Александр Шаталов, специалисты которого контролируют монтажные работы данного котла.
"Вопрос по теплоснабжению потребителей от этой котельной будет полностью закрыт к началу отопительного сезона", – подчеркнул Александр Шаталов.
Рассказывая о подготовке к отопительному сезону в Лесозаводском, Дальнереченском городских округах и Дальнереченском районе, Александр Шаталов отметил, что всего ремонтной программой на 2016 год в этим муниципалитетах предусмотрено 17 млн рублей. На территориях планируется заменить 5 км теплосетей, в настоящее время эти работы активно проводятся. Также идет ремонт котельного оборудования – в этом году планируется заменить два котла и иное технологическое оборудование.
"По состоянию на сегодняшний день готовность котельных в трех муниципальных образованиях составляет от 55% до 86%", – отметил главный инженер.

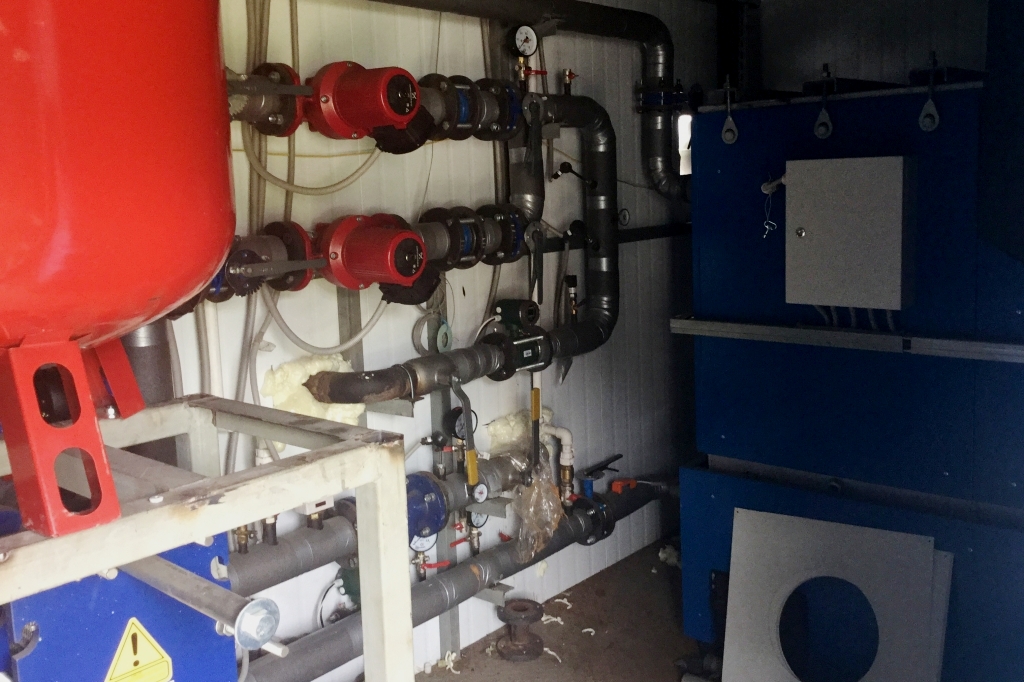

В ходе заседания также стало известно, что во всех трех муниципалитетах уже поставлены автоматизированные модульные котельные, выполнены фундаментные работы под них, ведется их подключение к сетям для дальнейшего проведения пуско-наладки. Две котельные устанавливают в Лесозаводске, три – в селах Дальнереченского района, семь – в Дальнереченске.
"Новые котельные зарекомендовали себя очень хорошо, на примере прошлой зимы мы в этом убедились. Никаких сбоев в их работе не возникло", – отметил Александр Шаталов.
Главы администраций Дальнереченского городского округа и Дальнереченского муниципального района также доложили о ходе подготовки к прохождению осенне-зимнего периода на своих территориях. В прошедший отопительный сезон в ряде населенных пунктов Дальнереченского района отмечались проблемы с электроснабжением.
"В настоящее время решен вопрос о приобретении за счет средств краевого бюджета новых дизель-генераторов для их установки в селах Ореховского сельского поселения. Пока будем закупать и устанавливать оборудование, электроснабжение потребителей сел Мартынова Поляна и Поляны будет осуществляться от дизель-генераторов краевого аварийного резерва", – сообщила Елена Пархоменко.
После заседания представители штаба выехали на объекты жилищно-коммунального комплекса, где сейчас проводятся ремонтные работы и монтаж нового оборудования.
