Михаил Матвеев подчеркнул сложность задачи по реконструкции главной электростанции южного Приморья, которая стоит перед руководством ОАО "ДГК" и филиала "Приморская генерация". В самые сжатые сроки на действующей станции, обеспечивающей энергией столицу Приморья, проделана масштабная работа, включавшая демонтаж пылеугольного оборудования, замену различных элементов котлоагрегатов, строительство газового и мазутного хозяйств со всей сопутствующей инфраструктурой.
"На различных площадках Владивостокской ТЭЦ-2 ежедневно трудится порядка 600 работников подрядных организаций. О масштабах работы можно судить и по широкой географии оборудования, которое было специально доставлено во Владивосток из различных регионов России и ближнего зарубежья", - отметили в пресс-службе филиала "Приморская генерация" ОАО "ДГК".
Первый этап реконструкции официально должен завершиться только в ноябре, однако уже сейчас сотрудникам Владивостокской ТЭЦ-2 есть что продемонстрировать гостям станции.

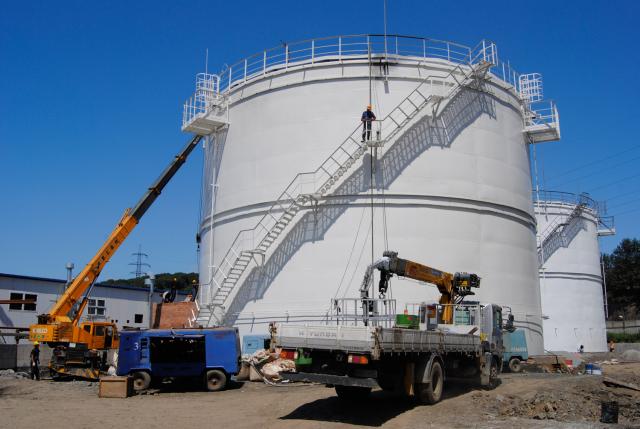

Сегодня полностью реконструированы и подготовлены к приему природного газа станционные котлоагрегаты №2 и №3. В течение сентября планируется закончить работы на котлоагрегатах №5 и №6. Одновременно завершаются работы на мазутном и газовом хозяйстве.
Последними в этом году, согласно утвержденному Министерством энергетики РФ и согласованному краевой администрацией в рамках Федеральной целевой программы проекту, будут переведены на сжигание природного газа котлоагрегаты №1 и №4.
"У "Дальневосточной генерирующей компании" богатый опыт по переводу станций на газовое топливо. В то же время каждая станция по-своему уникальна, и каждый из проектов газификации не похож на другой. Проделана большая работа. Мы готовы принимать газ на пусконаладочные работы первых двух котлов. Как только он будет подан, мы начнем эти работы, - сказал Михаил Матвеев.
